2月3日,500千伏八河变电站固定式直流融冰装置首次启用,圆满完成500千伏发八乙线三相融冰任务,保障了本轮寒潮天气下“西电东送”主通道的安全稳定运行。

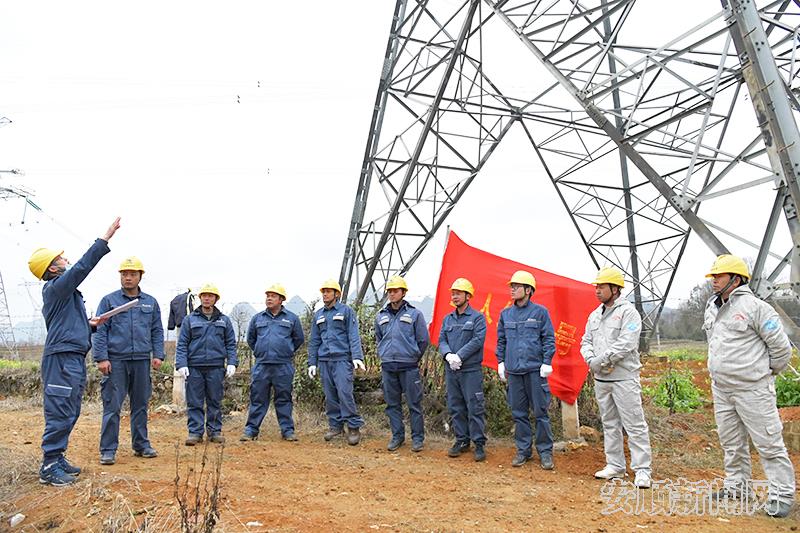

500千伏八河变电站值班员在搭接融冰导线前进行现场工作许可,交代安全注意事项(宁识军 摄)
为全力服务国家“双碳”目标及助力贵州大生态建设,贵州省500千伏电网重要枢纽变电站、投资1.83亿元的500千伏八河变电站扩建工程于2021年8月8日建成投运,同步建成的还有位于该变电站的固定式直流融冰装置。
位于六盘水市水城县境内的发耳电厂,是贵州省“西电东送”第二批重点项目之一,所发电量通过500千伏发八甲线、500千伏发八乙线输送到500千伏八河变电站汇入“西电东送”主通道。1月31日以来,气温骤降,冰雪相伴而至,全长约127公里、最大输送容量474.88兆瓦、穿梭于崇山峻岭之中的500千伏发八乙线最大覆冰比值达到0.85,影响安全稳定运行,必须启动融冰工作。

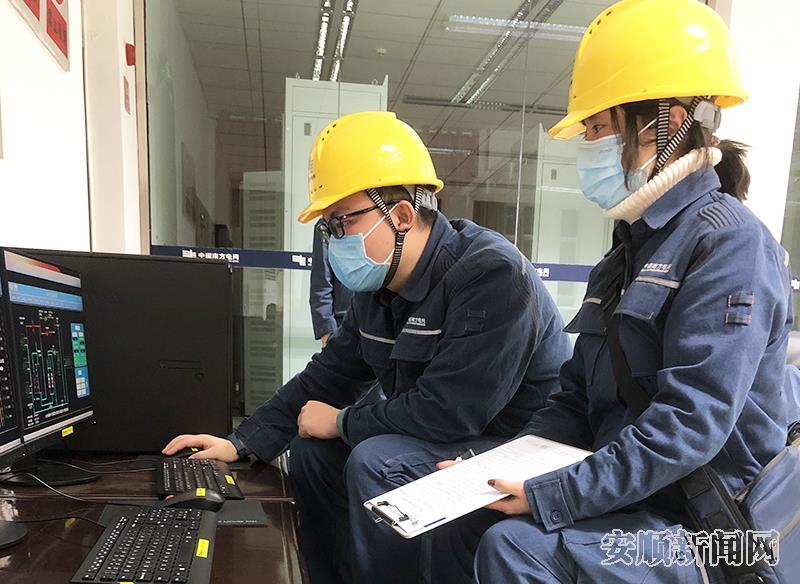

500千伏八河变电站值班员启动直流融冰装置(宁识军 摄)
守护电网安全稳定运行,责无旁贷。安顺供电局编制了《500千伏发八乙线融冰现场处置方案》,通过首端在500千伏八河变电站500千伏发八乙线门型构架与融冰管母之间短接融冰导线,末端在发耳电厂500千伏发八乙线用融冰刀闸短接,形成回路经融冰装置注入电流,输电线路发热升温后实现融冰除冰。
2月3日中午12时,经前期联系南方电网总调、执行停电操作等一系列准备工作后,500千伏八河变电站开始搭接融冰导线。19时30分,融冰导线搭接完成,所有人员撤离现场后,启动直流融冰装置,随着融冰电流逐步升高,19时40分,位于500千伏发八乙线第66杆塔处的观冰人员传回信息,反馈B相导线覆冰开始融化脱落。经换相操作,当晚21时50分,500千伏发八乙线圆满完成三相融冰工作,保障了“西电东送”主通道的安全畅通!
“本次直流融冰事关‘西电东送’主通道的安全,融冰工作涉及南方电网总调、安顺供电局、贵州电网公司运检公司、贵州电网公司电科院、发耳电厂等多家单位,具体又分为融冰操作组、线路搭接组和线路观冰组,必须精心准备,确保万无一失。”在500千伏八河变电站融冰现场,安顺供电局安全总监林顺生始终紧盯各一个工作环节,统筹各单位协同联动,确保了直流融冰任务的圆满完成。

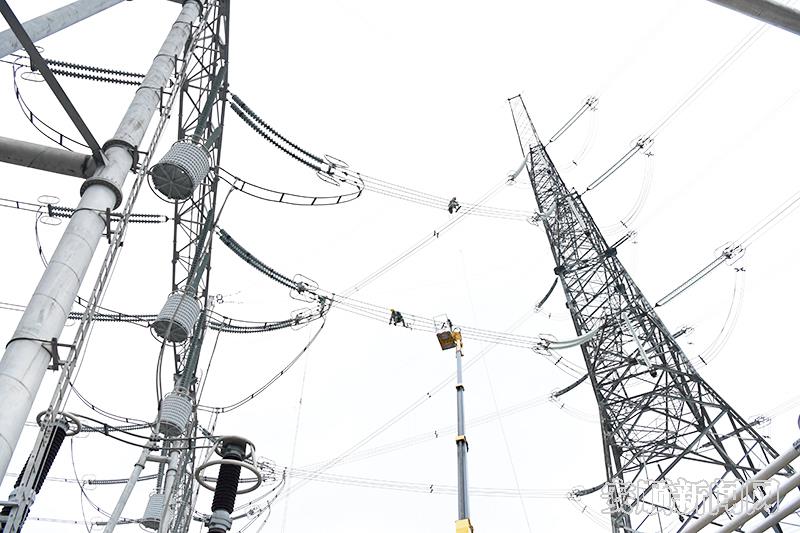

工作人员在500千伏八河变电站500千伏发八乙线门型构架与融冰管母之间短接融冰导线(宁识军 摄)
据悉,根据气候变化,除与发耳电厂连接的500千伏输电线路外,500千伏八河变电站与500千伏安顺变电站、500千伏青岩变电站、±500千伏兴仁换流站、董箐水电站之间相连的输电线路,在达到融冰启动条件时,均可通过500千伏八河变电站直流融冰装置进行融冰。500千伏八河变电站固定式直流融冰装置的成功启用,为低温寒潮天气下国家“西电东送”主通道的安全稳定运行增添了坚实保障。(宁识军 卢森微)
