春节我在岗 | 安顺:节日施工“不打烊”,跑出新春“加速度”

2024-02-17 01:05:41    来源:   安顺日报融媒体中心

  当前,全市上下正沉浸在龙年新春佳节的浓厚氛围之中,但我市一些重大项目施工现场依然奋战正酣,建设者们用十足的干劲和火热的激情,确保项目建设稳步推进,在奋斗中迎接新年的到来。

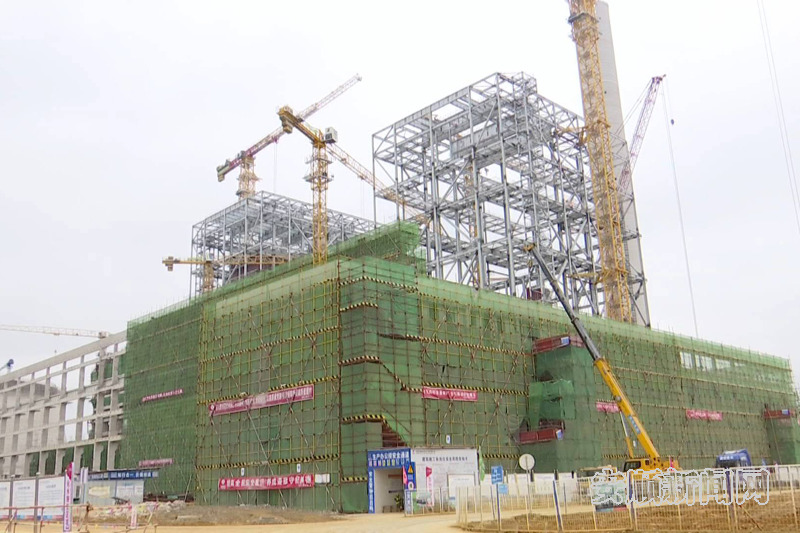

  在盘江普定2×66万千瓦燃煤发电项目施工现场,头戴安全帽的工人们站在脚手架上忙着施工作业,机械的轰鸣声不绝于耳。该项目是我市携手贵州能源集团谋划建设贵州能源集团(安顺)千万千瓦级新型综合能源基地项目的重要组成部分。为了确保项目一号机组能够顺利投产运行,春节期间,参建单位仍坚守施工一线,确保项目建设如期完成。

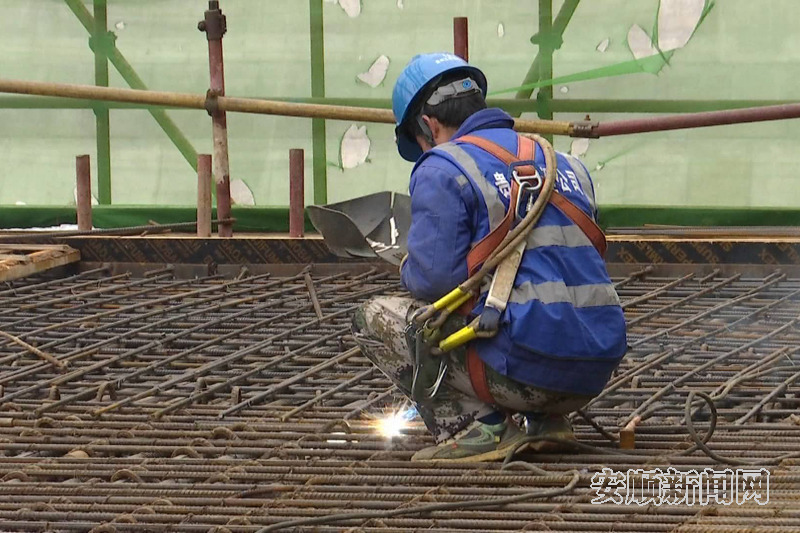

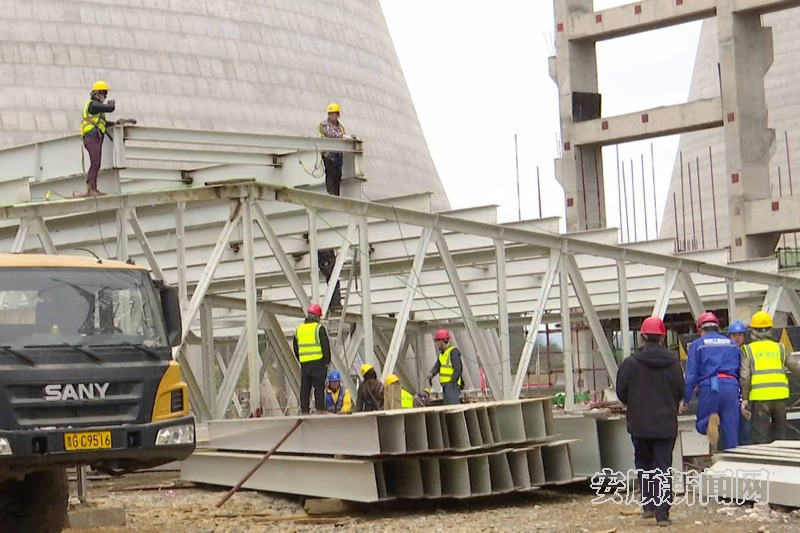

  “一号机主厂房月底即将结顶,为下一步汽机工作创造了有利的工作面,一号冷却塔目前已经施工完成80%,烟囱外筒已经到顶,脱硫脱硝工作也在及时跟进,通过精心组织和合理安排,我们将安全、高效、高质量的完成各项结顶任务。”中国电建集团贵州工程有限公司盘江(普定)电厂EPC总承包项目部副总工程师兼工程部主任王伟说。

  据悉,盘江普定2×66万千瓦燃煤发电项目预留了对外集中供热能力,供热半径可完全覆盖普定县经济开发区、安顺红星精细化工产业园、六枝特区木岗镇工业园区三个工业园区,预计每年可为用热企业提供稳定、可靠蒸汽量达150万吨,不仅降低园区内用热企业生产成本,还进一步加大园区招商优势,为区域工业经济高质量发展赋能加力。
  该项目建成投入运营后,预计年发电量约66亿千瓦时。预计可实现税收约1.5亿元,解决就业千余人,具有良好的经济效益、生态效益和社会效益。

  “盘江(普定)发电有限公司将严把安全关、质量关、进度关,安全有序推进项目建设,确保2024年年底首台机组并网发电,2025年第一季度第二台机组并网发电。在春节期间我们一定要确保汽轮发电机基座混凝土浇筑完成,一号机主厂房结顶,二号锅炉大板梁吊装完成。”盘江(普定)发电有限公司工程管理部主任将泽军说。

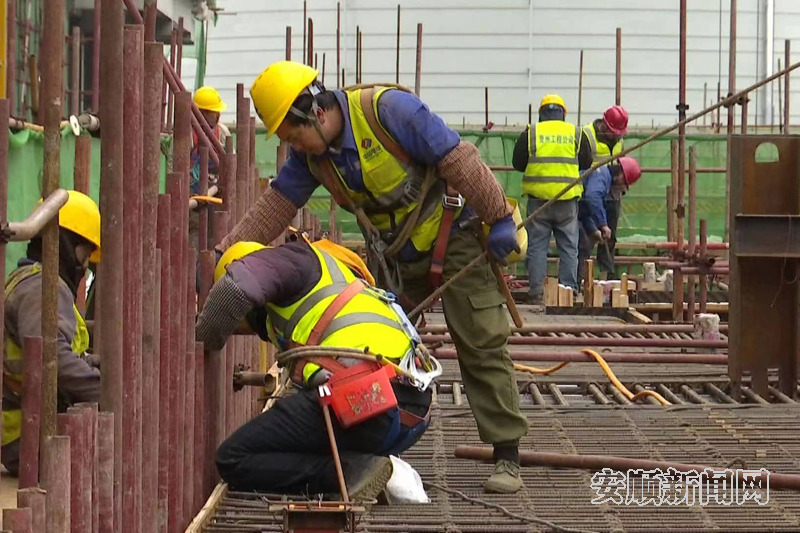

  在G356镇宁大山至落别公路改扩建工程项目建设现场,机械轰鸣作响,工程车穿梭不停,工人们开足马力抢工期,瞄准节点赶进度,全力拉满了项目奋进“进度条”,为整体工程进度按下“快进键”。该项目建设路线全长27.399公里,路基宽度8.5米,设计速度40公里每小时。自2023年9月初开工以来,已完成土石方开挖9万方、片石混凝土挡墙3.8万方、浆基片石8千方、涵洞7道等主要工程。

  “春节期间,我们严格安排人员进行值班值守,加强全线的公路巡查,及时发现存在的安全隐患,及时消除存在的安全问题,保证道路的安全和畅通,营造一个和谐、安全的春节环境,本项目的工期是18个月,预计明年3月份全部完工。”G356镇宁大山至落别公路改扩建工程项目业主办副主任皮庆柏说。


安顺日报融媒体中心记者

李铠
