6月27日19时08分,随着10千伏柳内线最后一处故障点修复合闸,南方电网贵州安顺供电局驰援榕江的抢修任务画上圆满句号,标志着榕江县洪灾受损的3条10千伏主干线路全部恢复供电,140个变压器台区、43.18千米线路重新注入“安全电流”。这场从6月25日开始的电力驰援战,仅用72小时便完成了从紧急集结到全线复电的攻坚任务,为榕江灾后重建按下“快进键”。
紧急驰援:250人铁军星夜奔赴灾区
“接到调度指令后,我们2小时内完成人员、物资集结,两批抢修队伍于6月25日18:30全部抵达榕江。”安顺供电局现场负责人介绍,此次驰援队伍携带4辆发电车及各类抢修设备,针对洪灾导致的3条10千伏线路跳闸、140个台区停电的复杂情况,迅速制定“先复电后抢修”方案。

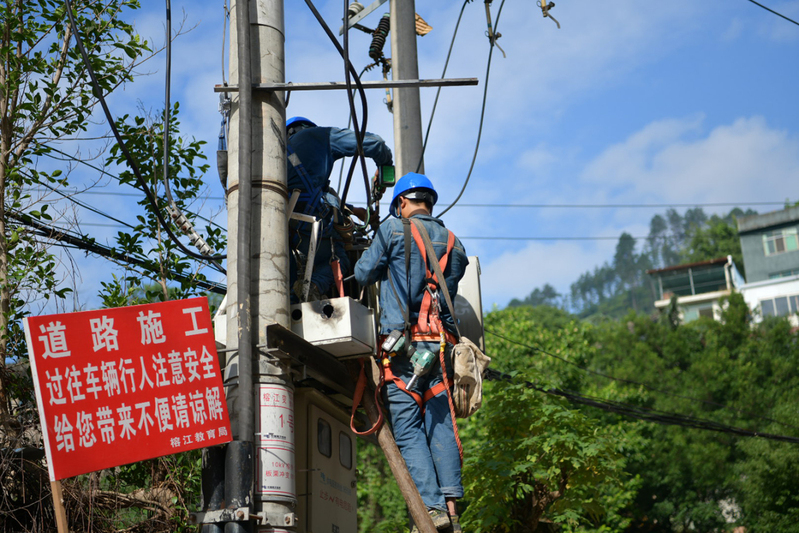

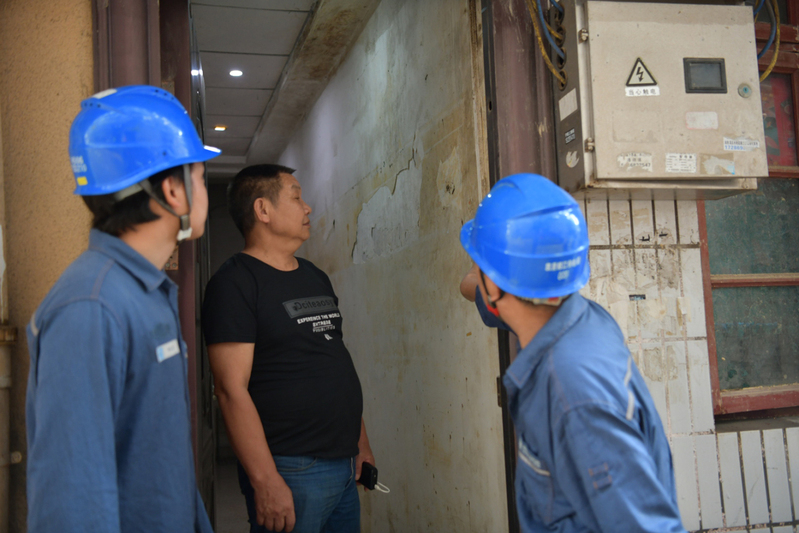

安顺供电局赴榕江支援的抢修人员火速组建青年突击队,挨家挨户为低压客户上门排查用电设备、线路隐患。
抵达当晚,抢修队员在做好安全措施保障后,便冒雨对10千伏柳内线等线路开展联合巡视,完成69基电杆隐患排查。尽管受灾区多处通信中断、部分路段积水未退,但队伍连夜搭建临时指挥点,通过手绘地图、徒步巡查等方式突破障碍,为后续抢修奠定基础。
攻坚时刻:科学调度破解“水浸电网”难题
面对洪水浸泡导致的线路绝缘降低、设备受潮等复杂隐患,抢修队采取“分线突破、逐台攻坚”策略,对10千伏榕外I回线、II回线实施分段试送,同步组织青年技术骨干对水浸台区变压器进行绝缘检测,利用发电车为重要用户临时供电。

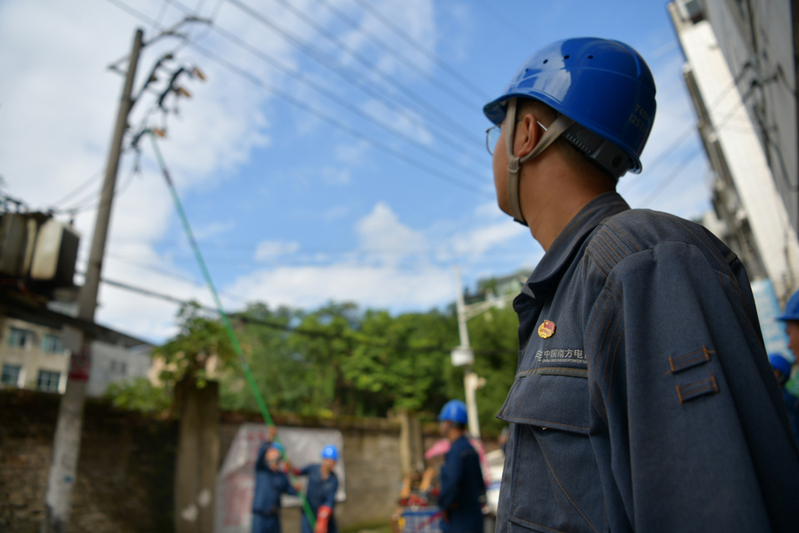

安顺供电局赴榕江支援抢修人员迅速投入抢修复电工作
同时,针对低洼区域线路,采用“无人机+人工”协同巡检,精准定位23处因洪水冲刷导致的杆基松动、导线磨损故障。“我们24小时轮班作业,累了就在抢修车旁眯一会儿,只为早点让灯亮起来。”青年队员杨皓宇、刘缘等人的工作服上仍留有泥渍,他所在的小组仅用36小时便完成了40多个台区的设备检修。
成效显著:43.18千米线路重现光明
截至6月27日19时,安顺供电局抢修队伍累计完成3条10千伏线路全线检修、140个台区设备隐患排除。4辆发电车累计供电120小时,保障了灾区居民生活及临时安置点用电需求。
抢修人员抢抓时间,投入抢修复电工作。
“从断电到复电,短短三天就恢复了正常,电力工人真的拼!我内心很感激他们。”榕江县古州镇居民吴女士看着家中重新运转的冰箱感慨道。
目前,抢修队伍正转入灾后用电安全复查阶段,将逐户开展居民室内线路隐患排查,确保“供电可靠、用电安心”。
此次驰援行动中,安顺供电局以“人员零伤亡、抢修零失误、供电零投诉”的战绩,诠释了电网铁军的应急响应速度与责任担当。随着榕江电网主干线路全部复电,当地灾后重建工作正依托稳定电力供应加速推进。(易黎)
