220千伏普定北输变电工程加速推进

2026-04-08 22:11:52    来源:   安顺市融媒体中心

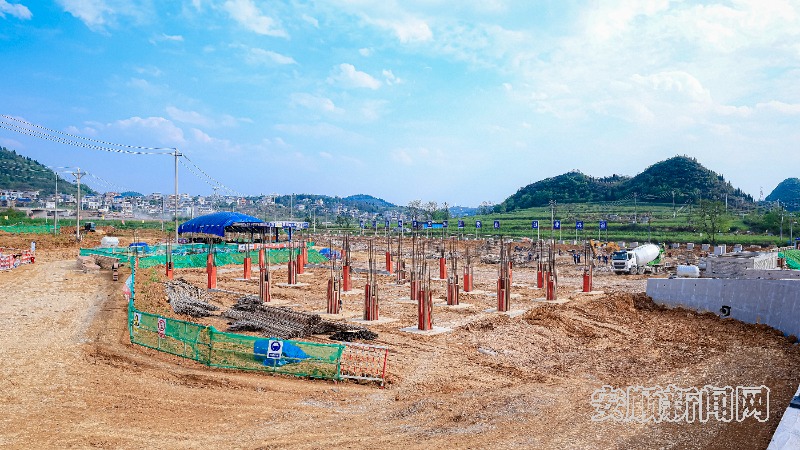

近日,由贵州电网有限责任公司投资建设的220千伏普定北输变电工程项目正有序推进。项目总投资1.82亿元,占地46亩,自2025年12月开工,计划2027年6月投运,截至目前,变电土建总体进度完成18%。项目建成后,将大幅提升新能源就近消纳能力,增强普定区域220千伏变电站供电能力与可靠性,优化110千伏电网结构,有力保障贵州航空产业城发展规划及周边负荷增长需求。安顺市融媒体中心记者 唐国栋 摄
