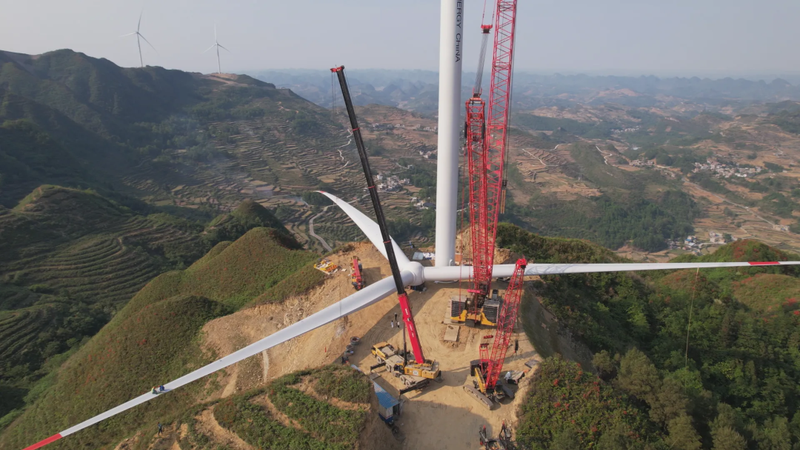

5月8日,记者在紫云自治县马鬃岭风电项目第14台风机吊装现场看到,工人们正忙着为第14台风机的吊装做最后准备工作。

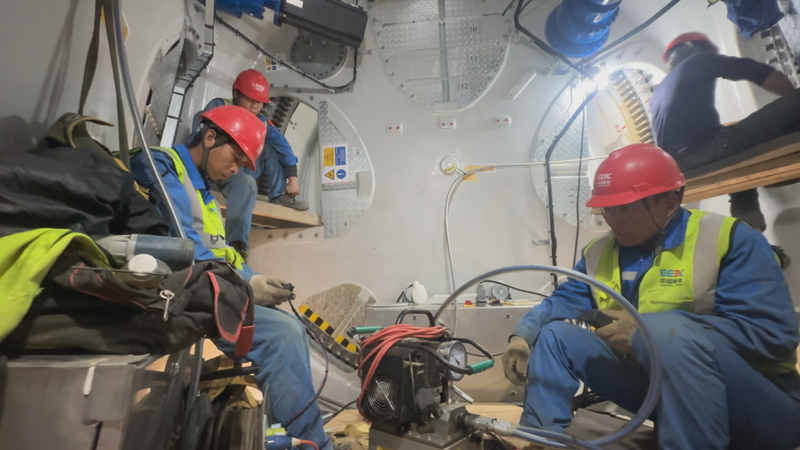

“我们正在进行叶片组装和拉伸工作,拉伸工作完毕以后,视风力情况择机起吊叶轮。”马鬃岭风电项目现场施工员崔国恒如是说。


据了解,紫云马鬃岭风电项目建设规模是20台5000千瓦的发电机组,合计容量10万千瓦。项目于去年6月开工建设,目前,已完成13台风机的吊装,完成剩余发电机组的基桩建设和110千瓦升压站主变电设备和升压站控制室设备的安装。预计今年6月底完成项目建设工程,实现全部机组并网发电。(安顺日报融媒体中心记者 姚福进)
